西安高新330千伏線路工程第二輪施工完工
9月21日,南山下,秦鎮側,天高云淡。19時,由陜西送變電工程有限公司輸電施工第二分公司負責施工的西安高新330千伏輸變電線路工程跨越330千伏城南、城寨線架線施工平安完工。本次任務原計劃停電5天,因持續降雨延期4天。然而,盡管延期4天才完成任務,陜送鐵軍的這場攻堅戰仍無愧于“鐵軍”稱號。

XIAOYI
西安高新330千伏輸變電工程是西安高新區、三星工業園區等重點項目的電源工程,是2019陜西省重點建設項目,陜西省委高關注,《陜西省委書記確定事項落實通報單〔2019〕第2號》對本工程提出明確時間節點,今年內必須具備帶電條件。時間緊迫,任務艱巨,使命重大。
情況本來就復雜
本工程分為新建330千伏高新變電站和新建330千伏線路兩個部分。均由陜西送變電負責施工。新建線路起于750千伏南山變電站,止于新建330千伏高新變電站。線路全長2×27.191公里+9.467公里,途經西安市長安、鄠邑兩區富庶地段,新建鐵塔112基,其中101基地表附著物為樹木或果園。青苗協調難度大。線路跨越330千伏線路4處,110千伏線路4處,跨越G5高速路1處,三星快速干道2處,公路12處,跨越河流4處。施工環境復雜,停電作業多,臨近帶電體作業多,安全風險點多。
面對艱巨的施工任務、復雜的施工環境、緊迫的工期要求,國網陜西省電力公司、陜西送變電公司領導多次現場督導,統籌協調,解決困難。8月29日,國網陜西省電力公司董事長、黨委書記梁旭到施工環境條件最復雜的A11號鐵塔施工現場了解情況,并召開現場推進會。梁旭要求陜西省電力公司各相關部門和施工單位要提高政治站位,充分認識加快高新輸變電工程對調整陜西產業結構、優化營商環境,推動跨越發展的重要意義,以強烈的責任意識和擔當精神,推進工程安全、優質、高效完成。
很快,在各方的有力支持下,本工程第一輪停電施工計劃順利獲批實施——從9月3日到9月12日進行330千伏寨盛I、II線改遷。命令一到,爭分奪秒,項目部人員迅速投入緊張的攻堅狀態。然天不作美,10天停電時間里連續下了4天雨。但陜西送變電施工人員怨天的同時并不消極。小雨中、燈光下,搶時間,保進度,終于在9月12日晚10時報完工撤離現場。
然而,9月13日,中秋節,當疲勞過度的施工人員都躺在床上起不來時,第二輪的停電施工計劃獲批開始——9月13至17日,停電跨越330千伏城南、城寨線進行導地線展放。“人心都是肉長的。”陜西送變電本項目負責人孫武強說。風里雨里里并肩作戰的兄弟,誰不理解其中辛苦。陜西送變電輸電施工第二分公司經理周宏飛早已與分公司黨支部準備好,米面油、大肉、月餅、水果,送到各個施工人員駐地。“大家的辛苦我都懂。但責任重大,咱們還得振作精神,堅持下去,啃下這第二個硬骨頭。”
風雨來的更猛烈
然而,這一輪老天的挑釁更加猛烈。連續下雨!連續下雨!連續下雨!眼看著停電時間一天天被雨泡湯。孫武強滿臉疲憊,心焦如焚。
9月15日,國網陜西省電力公司副總經理劉太洪來到現場,趟著泥濘,淋著秋雨,察看施工人員冒雨作業的忍耐與頑強,了解下雨引起的諸多實際困難與安全風險。劉太洪叮嚀業主、監理項目部,要與陜西送變電一定要在確保安全的前提下保證進度。
陜西送變電項目部加大投入,采取各種措施保證安全,與老天捉迷藏,從雨天里搶時間,組織有效施工。

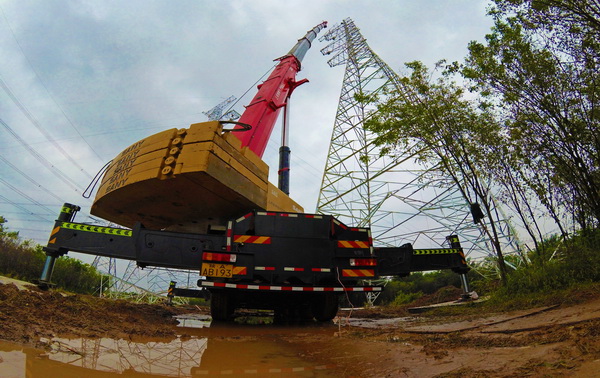

A42號鐵塔高85米,重116噸,停電后才能組立。為提高功效,項目部調用200噸吊車組立。現場泥濘濕陷,吊車進不去,項目部又用水泵抽水,用60多塊鋼板鋪路,給吊車創造條件。
張力場不巧是當地一個垃圾場。項目部整理了垃圾,并用綠色防塵網覆蓋,再用20多車沙石鋪墊,硬化路面和作業現場。為提高效率,現場配備兩套牽張機械,雙倍機械操作人員。

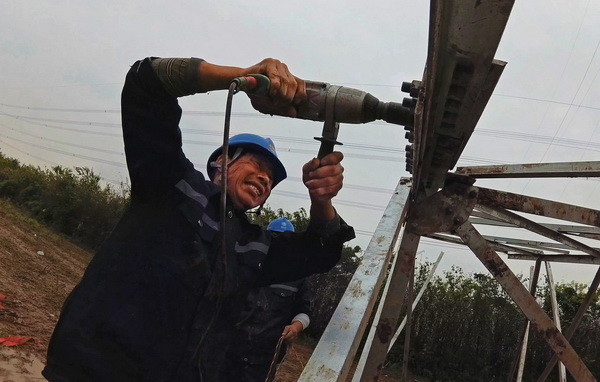

高空人員鞋子粘了泥巴會極大增加在作業的滑落風險。項目部給高空人員專門配備登高鞋。作業前,先穿雨鞋趟泥濘到塔下,站在塊干凈的彩條布,再把登高鞋換上,鞋底擦干凈,然后才登塔。登塔過程中有攀登自鎖器。到作業位置后,安全繩、速差保護器掛好打牢才開始作業。
雨衣在鐵塔上很快就磨破了,衣服每次下來都濕透。地勤人員的也好不到哪兒去。雨水從雨衣流到褲子上,再從褲子流進雨鞋里,穿著雨鞋,也里外都是兩腳泥水。
衣服沒時間晾干,項目部緊急調配更多的工作服給大家分發。雨衣購置了五六個批次,一次比一次買的貴,總想買更好的,能給大家一點實在的呵護。
小雨不下塔,地勤手不停,吃飯都是送到現場解決,晚上不下雨就配置應急照明抓緊干。
過度疲勞是普遍現象,項目部把施工人員分成兩班,一班修整一班干。感冒發燒的一個接一個,但中途退場的沒有一個。
……
算上延期4天,總共停電9天,但真正晴好的只有兩天半。9月21日19時,跨越施工任務按調整后的計劃如期完工。雖然延期4天,但現場200多陜西送變電施工人員仍然淋漓展現了“特別能吃苦,特別能忍耐,特別能奉獻,特別能戰斗”的鐵軍精神,無愧鐵軍之名。
